成都双流国际机场打赢蓝天保卫战2020年升级项目

为加快改善区域环境空气质量,重点推进机场“油改电”和飞机岸基供电两个重点专项,落实民航“打赢蓝天保卫战三年行动计划”(以下简称“三年行动计划”)任务指标,四川省机场集团启动成都双流国际机场打赢蓝天保卫战 2020 年升级项目。本项目于 2020 年 8 月获批复实施,项目批复总投资为2893 万元,以机场场内“油改电”建设和飞机岸基供电专项工作为主要建设任务,对机场场内车队结构和基础充电设施进行升级和完善,对飞机APU替代设施和计量监控系统进行近机位覆盖建设。


关键词



案例详情


工程名称:成都双流国际机场打赢蓝天保卫战2020年升级项目

为加快改善区域环境空气质量,重点推进机场“油改电”和飞机岸基供电两个重点专项,落实民航“打赢蓝天保卫战三年行动计划”(以下简称“三年行动计划”)任务指标,四川省机场集团启动成都双流国际机场打赢蓝天保卫战 2020 年升级项目。本项目于 2020 年 8 月获批复实施,项目批复总投资为2893 万元,以机场场内“油改电”建设和飞机岸基供电专项工作为主要建设任务,对机场场内车队结构和基础充电设施进行升级和完善,对飞机APU替代设施和计量监控系统进行近机位覆盖建设。

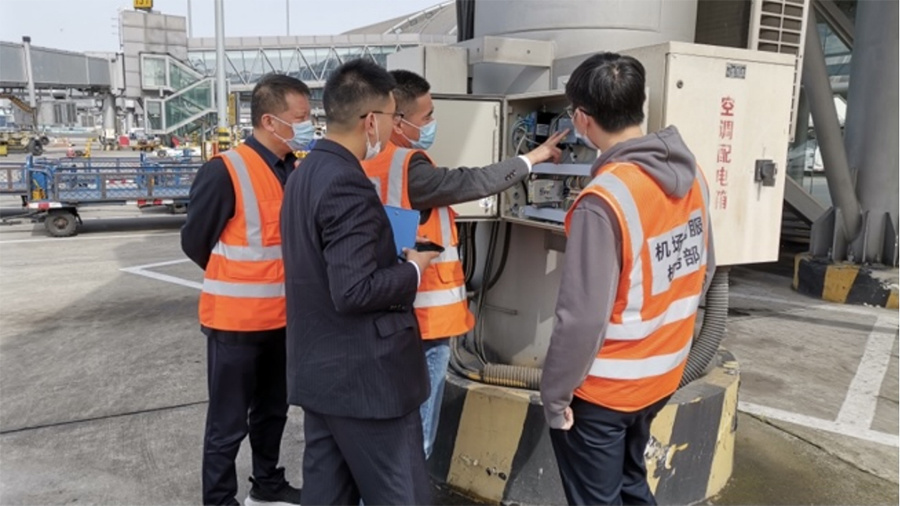

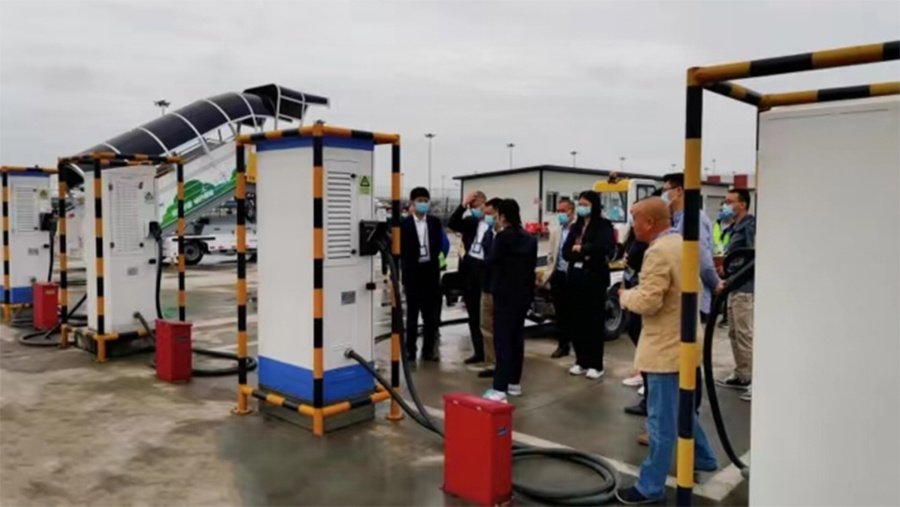

公司受四川省机场集团委托对本项目进行工程监理,自2020 年12 月7日开工以来,公司监理项目部积极推动项目进度,先后参与及组织 15 次施工协调会,在各单位大力支持下,按照不停航施工要求,优化施工组织方案,精细化管理,克服运行压力、疫情防控等不利影响,于2021年1月31日完成了设计范围内全部工作内容,比合同工期提前了10天,在近3个月的试运行阶段,项目各系统指标运行稳定,公司项目监理部于2021年4月16日组织各参建方完成项目竣工预验收,验收小组同意通过竣工预验收,无整改项。
